La phase chantier se compose de 4 étapes détaillées et illustrées ci-après :

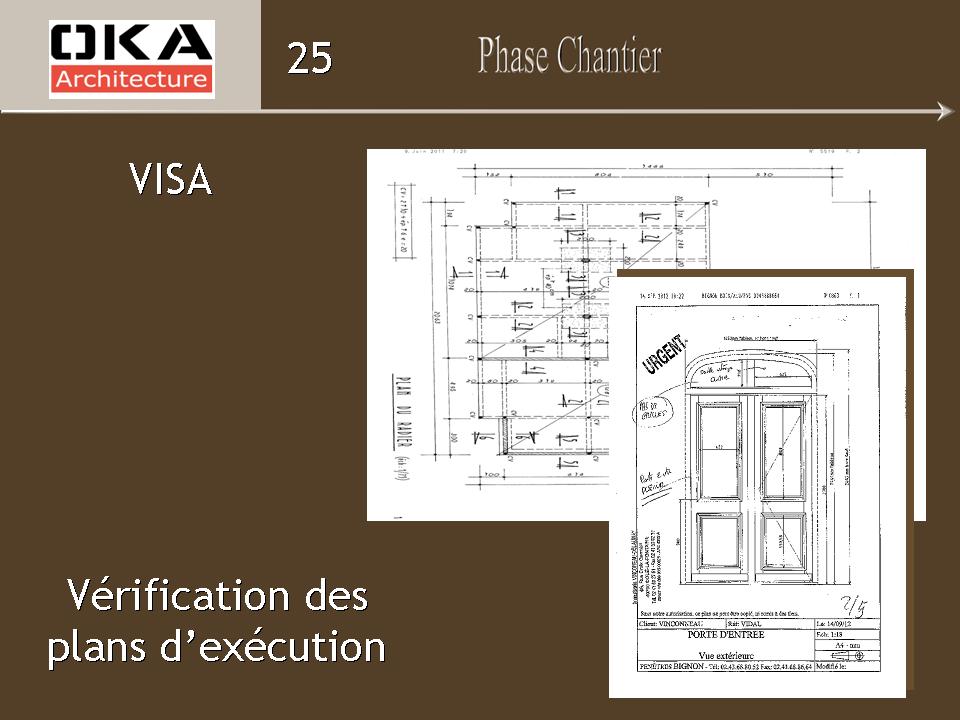

25 – L’exécution des travaux – « DET »commence par le mois de préparation…
Car un chantier mal préparé est un chantier avec des plus values!

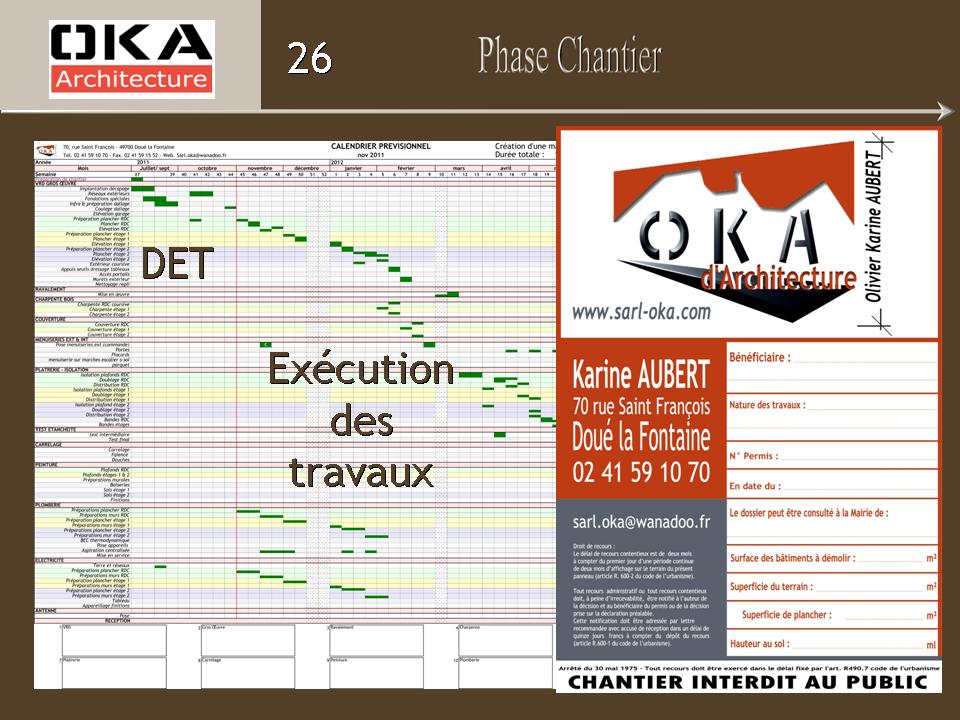

26 – On établie le planning d’exécution

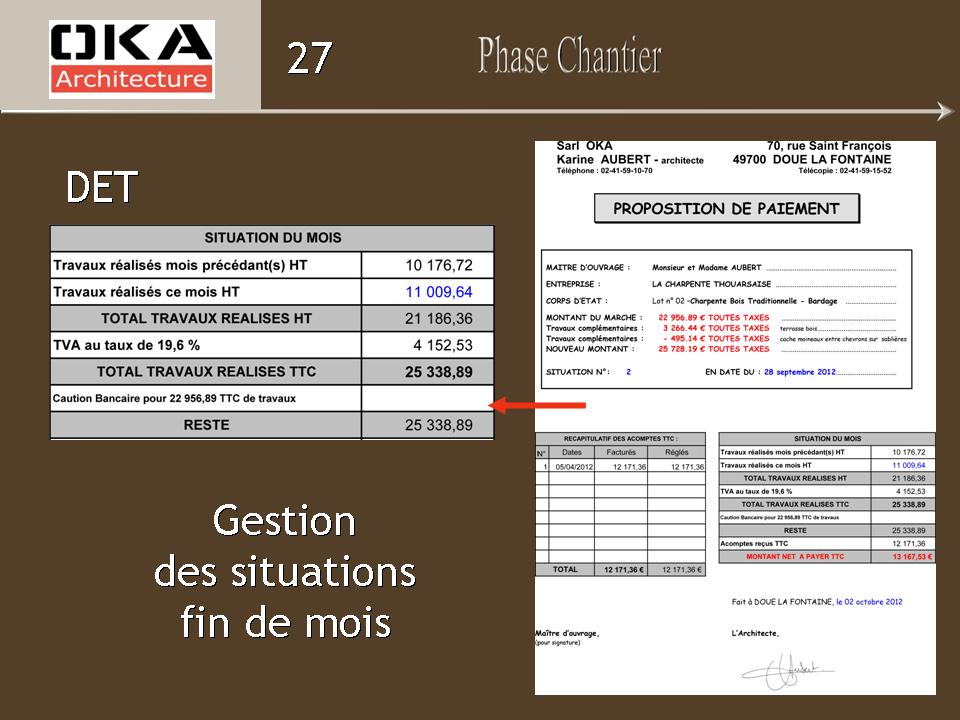

27 – Les travaux démarrent et durent plusieurs mois ce qui génèrent des factures dites « Situations »

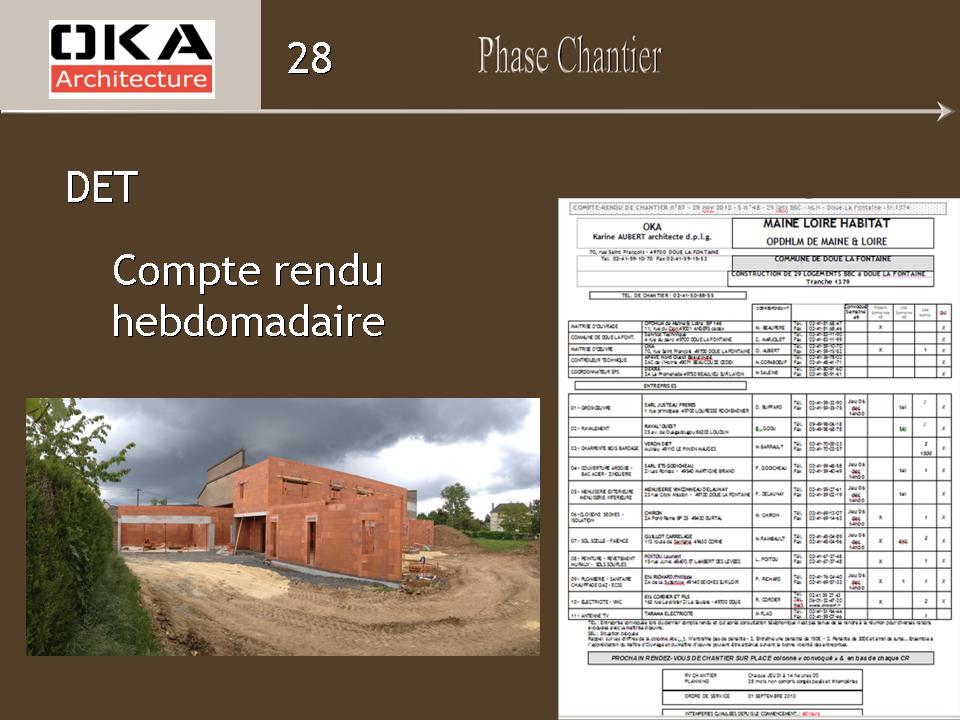

28 – Factures de chantier suite aux visites hebdomadaires avec compte rendu de chantier écrit
29 – Vient le temps de la réception !
30- Et l’Assistance à Opération de Réception – « AOR » pour les dernières situations
